装修打拆与新建墙体


一、拆除阶段:安全第一,保护到位

1. 拆除前准备

  • 打拆责任方:提前确认责任方,有物业、装修公司、自己联系等方式,比价选择。物业和装修公司一般比较贵,自行安排的话可以在新交房的小区里转转,有很多打拆的小广告,或者问问邻居朋友。
  • 管道保护:用布或塞子堵住下水管道,防止垃圾掉进去,验收时要检查是否通畅。

2. 拆除施工:三铲一补

弹线定位 弹线定位
弹线定位
  • 定位切割:先用墨线或激光在墙上画好切割线,双面切割后再沿线条敲除,确保断面平整不影响周围墙体。
双面切割 双面切割
双面切割
  • 铲白灰层:把墙上的白色涂层(白灰层)铲掉,露出水泥层,这样后续贴砖或刷漆才会牢固。铲除后墙面需要用水冲洗。
铲除白灰层 铲除白灰层
铲除白灰层
  • 铲保温层:全屋外墙的保温层要彻底铲掉,包括底层的砂浆,露出的钢筋要处理平整。如果做地暖建议不铲地面保温层,保温效果更好,但牺牲层高。
  • 修补处理:如果拆墙时损坏了周围的墙地面,要及时修补平整,再进入下一工序。
  • 关于空鼓:用小锤子敲墙面,如果有空空的声音(空鼓),超过5cm²的地方必须让开发商整改。

二、新建墙体:规范工艺

1. 新建墙体施工前:交底与验材

  • 现场交底:设计师、项目经理、砌墙师傅一起看图纸,确认新建墙体位置和尺寸。
  • 材料验收
  • 红砖:要完整无碎裂,像挑选苹果一样,有裂缝的不能用。
  • 沙子:要细腻无杂质,抓一把捏起来松开,沙子能自然散开。
  • 水泥:生产日期不超过3个月,没有结块,选32.5R或42.5R等级(数字越大强度越高)。

2. 砌墙工艺:五步到位

  • 定位与预处理:用激光仪定位砌墙,确保墙体垂直;红砖提前1天洒水浸湿,防止砖吸走砂浆的水分。
  • 基础连接
  • 新旧墙连接处要每隔50-60cm打钢筋(植筋),钢筋直径至少1cm,插进旧墙超过10cm,这样新墙才不会倒塌;
新旧墙连接处挂网 新旧墙连接处挂网
新旧墙连接处挂网

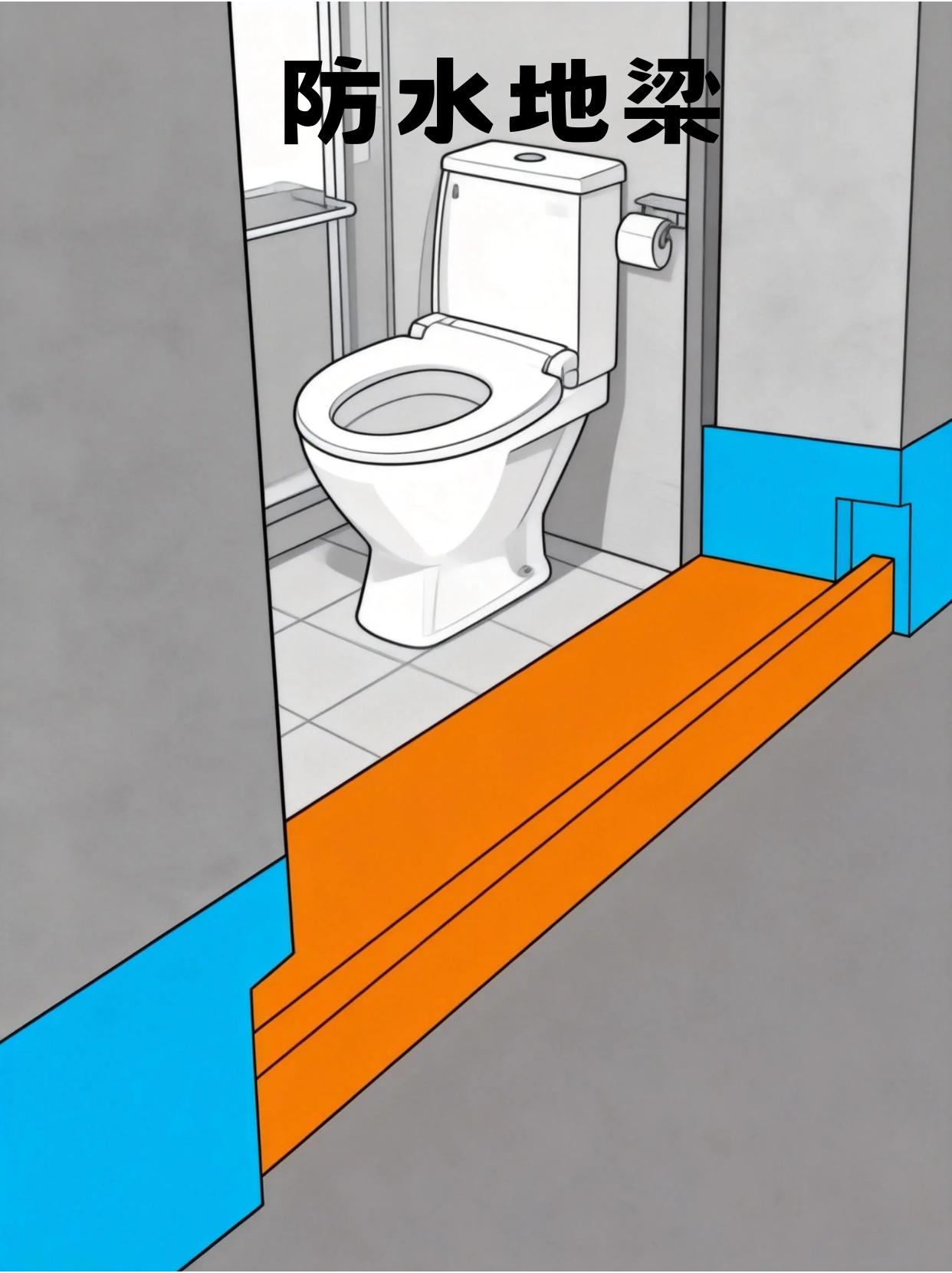

  • 厨卫要先做防水地梁(20-30cm高),与沉箱高度一致,像给厨卫做了个”围栏“;
防水地梁 防水地梁
防水地梁
  • 砌墙门洞上方浇筑横梁,两侧进墙距离不小于20公分(具体多少现场情况定)。

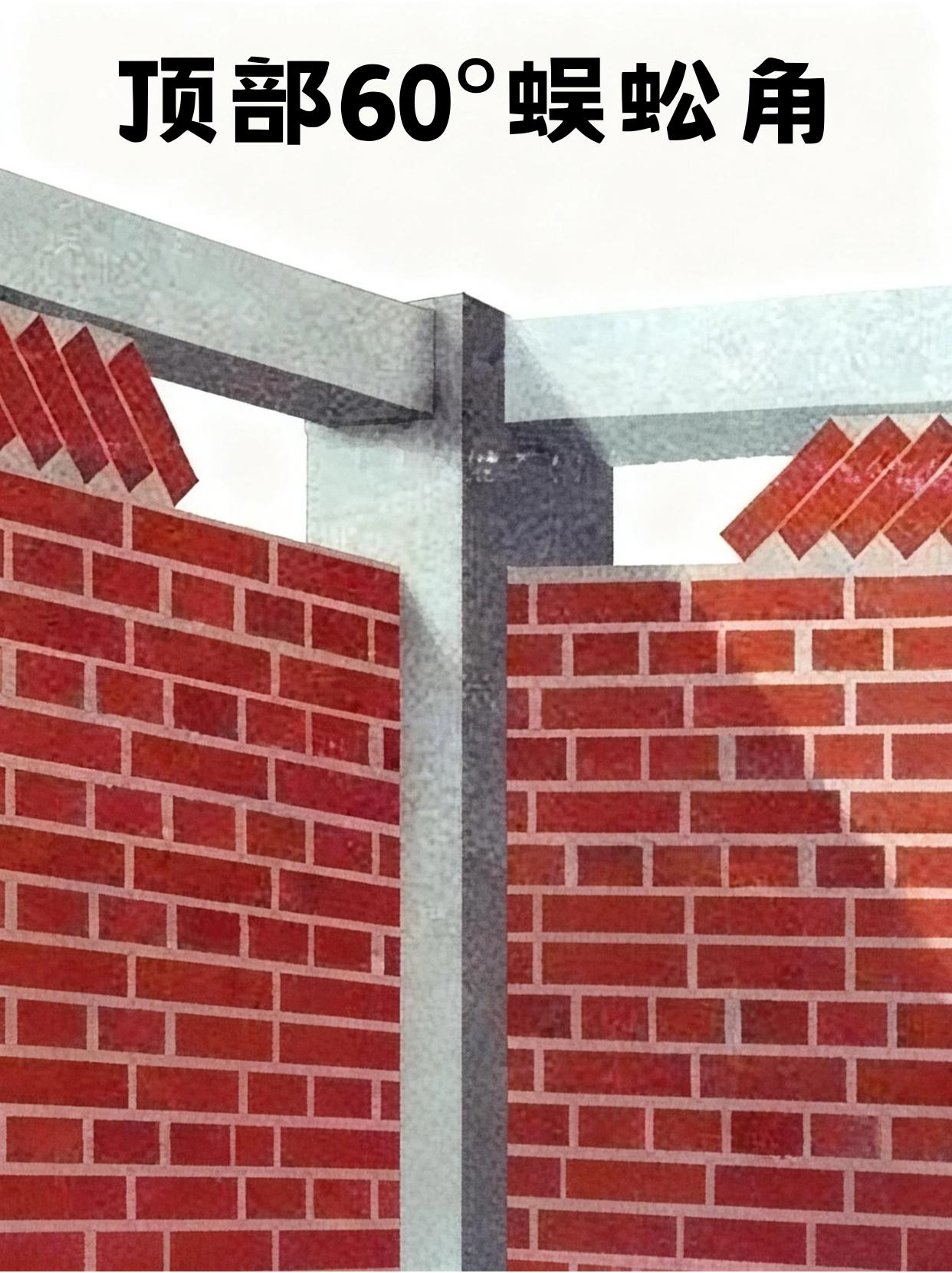

  • 砌筑收口:砖要像搭积木一样,错开缝隙砌("工"字法),砖缝里的水泥要填满;墙顶部要斜着砌砖(60°蜈蚣角),防止墙沉降时开裂。
顶部蜈蚣角 顶部蜈蚣角
顶部蜈蚣角
  • 挂网养护:新旧墙接缝处双面挂钢丝网(防止后期墙面开裂),挂网后抹灰,抹灰后连续3天洒水养护,让水泥慢慢变硬,防止开裂。
  • 平整垂直:用靠尺检查墙面,缝隙不超过5mm;用红外线仪测垂直度,偏差不超过5mm。
  • 砖材搭配:底部用红砖(至少三排),上面用轻质砖或多孔砖,既结实又省空间。
  • 砌筑高度:多孔砖一天最多砌1.5m;轻体砖要分2天砌,让水泥有时间凝固。
  • 包烟管:用红砖包烟管最稳固,但占空间;如果空间小,可用M型钢丝网,但烟道上不能打钉子。

三、验收标准:五步核查

  • 测垂直度:用激光水平仪和靠尺检查,墙面要垂直,阴阳角要成90°直角。
  • 查砖缝:用手电筒照砖缝,看是否有漏光(水泥没填满),抹灰要均匀平整。
  • 验过梁:门、窗上方的过梁(承重梁)厚度要够,伸进墙里的长度要足够,表面要平整。
  • 核地梁:厨卫的防水地梁高度要够(20-30cm),要连续不间断,与地面下沉部分匹配。
  • 检管道:检查下水道是否通畅,拆除部位是否修补完整。

总结:墙体改造的核心要点

  • 拆除要慢:像切蛋糕一样精准定位,保护好管道,铲干净旧层。
  • 砌墙要稳:像搭积木一样错缝砌砖,做好基础连接,顶部斜砌防裂。
  • 验收要严:用工具检查垂直度、砖缝、过梁、地梁和管道,确保每一步都合格。
  • 细节要注意:砖材搭配合理,砌筑高度控制,包烟管方法正确。
